8月2日,经连续两日攻坚奋战,罗铁项目五指耙水厂分水井成功完成TBM2下游与TBM3上游定位节安装,为后续区间压力钢管的安装奠定了坚实基础。
本次安装的压力钢管定位节单节直径5.2米、长9米,TBM2下游定位节重26.4吨,TBM3上游定位节27.9吨。在作业空间狭窄、吊装精度要求极高情况下,要从高差62米的五指耙水厂分水井,将重型钢管垂直起吊并精准下放,施工难度超乎想象,挑战重重。
面对困难,项目部迎难而上,结合天气条件和现场实际工况,灵活排布作业顺序,精准规划吊装路径,合理布设人员设备站位,全力化解设备移动与作业操作风险;严格全过程安全监督,抓实防滑、防水、用电防护等举措;聚焦土建与机电金结交叉工序无缝转接,梳理优化基面移交、设备进场、管线安装等全流程衔接机制,确保施工安全高效推进。
后续,罗铁项目将有序开展大批量压力钢管下放与拼装等后续作业,项目部将以更严谨态度、更扎实举措,严格把控工程安全、质量,全力推动项目建设高质量稳步前行。

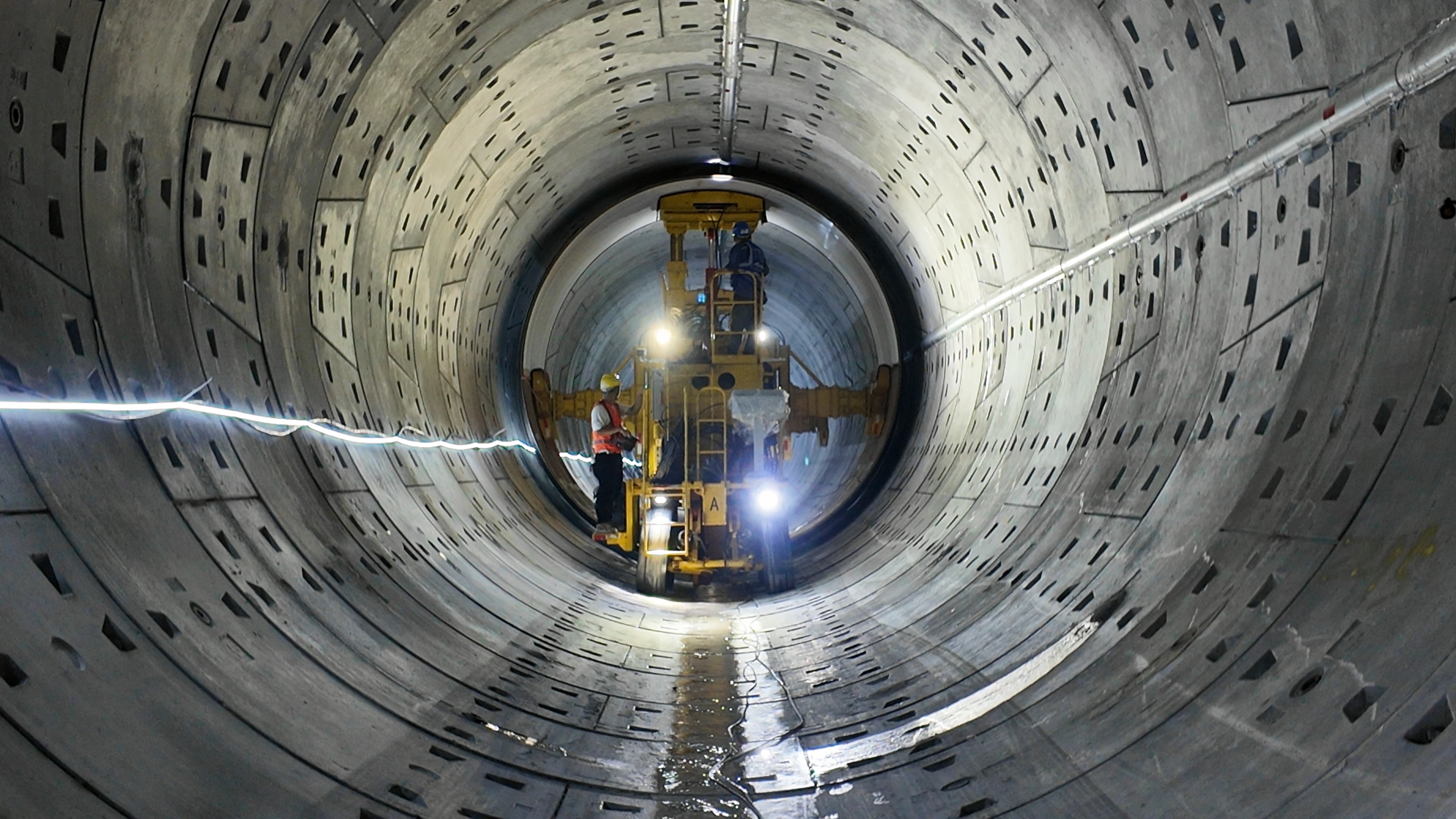

TBM2下游压力钢管首段定位节安装

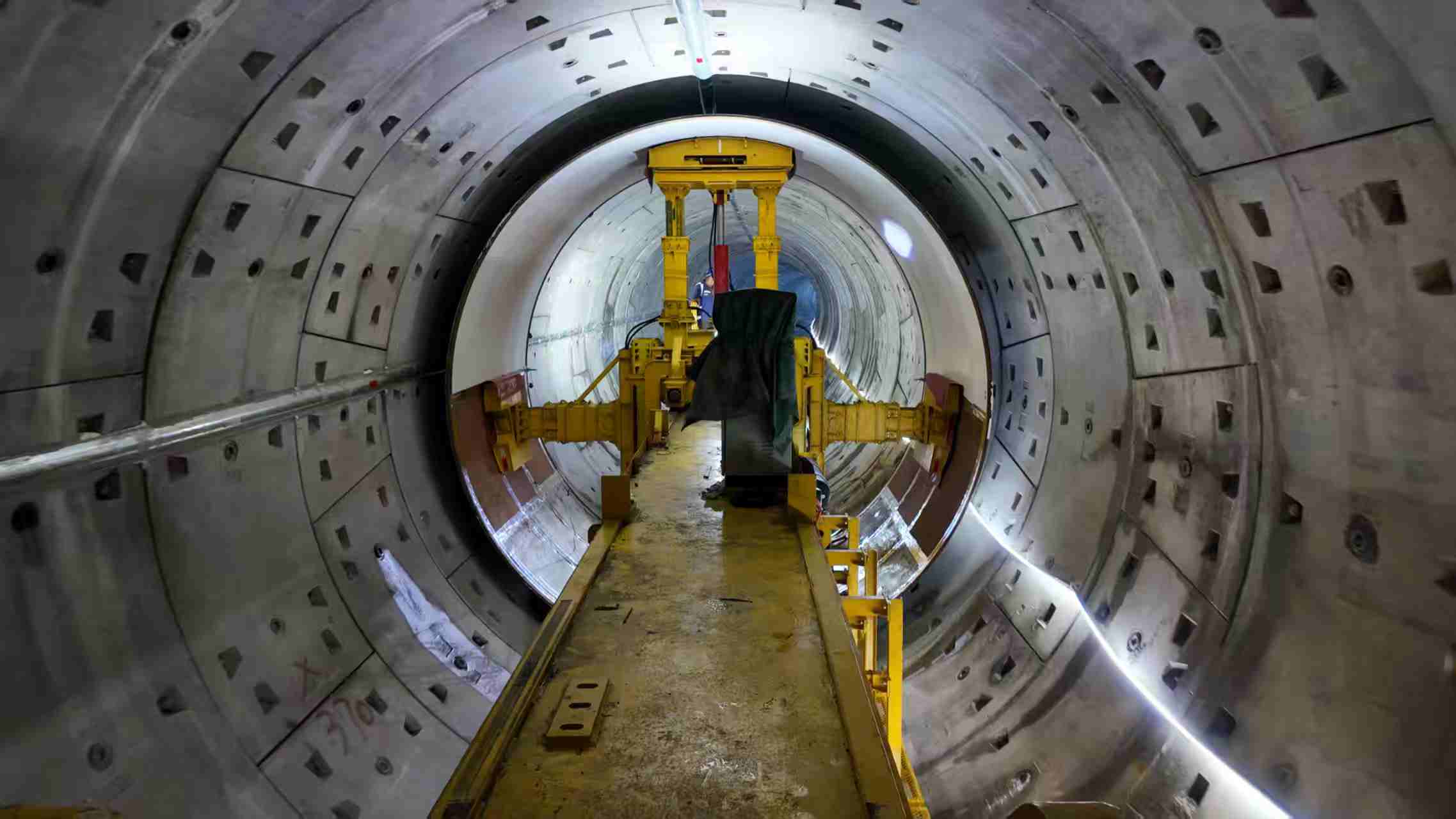

TBM3上游压力钢管首段定位节安装
