罗铁项目压力钢管单日安装量突破150米


发表日期:2026-10-12 作者:王龙宇 摄影:王龙宇 【字号:大 中 小】 分享

10月10日,罗铁项目传来施工捷报,压力钢管单日安装量突破150米,成功刷新压力钢管开始施工以来单日安装进度最高纪录,跑出项目建设“加速度”。

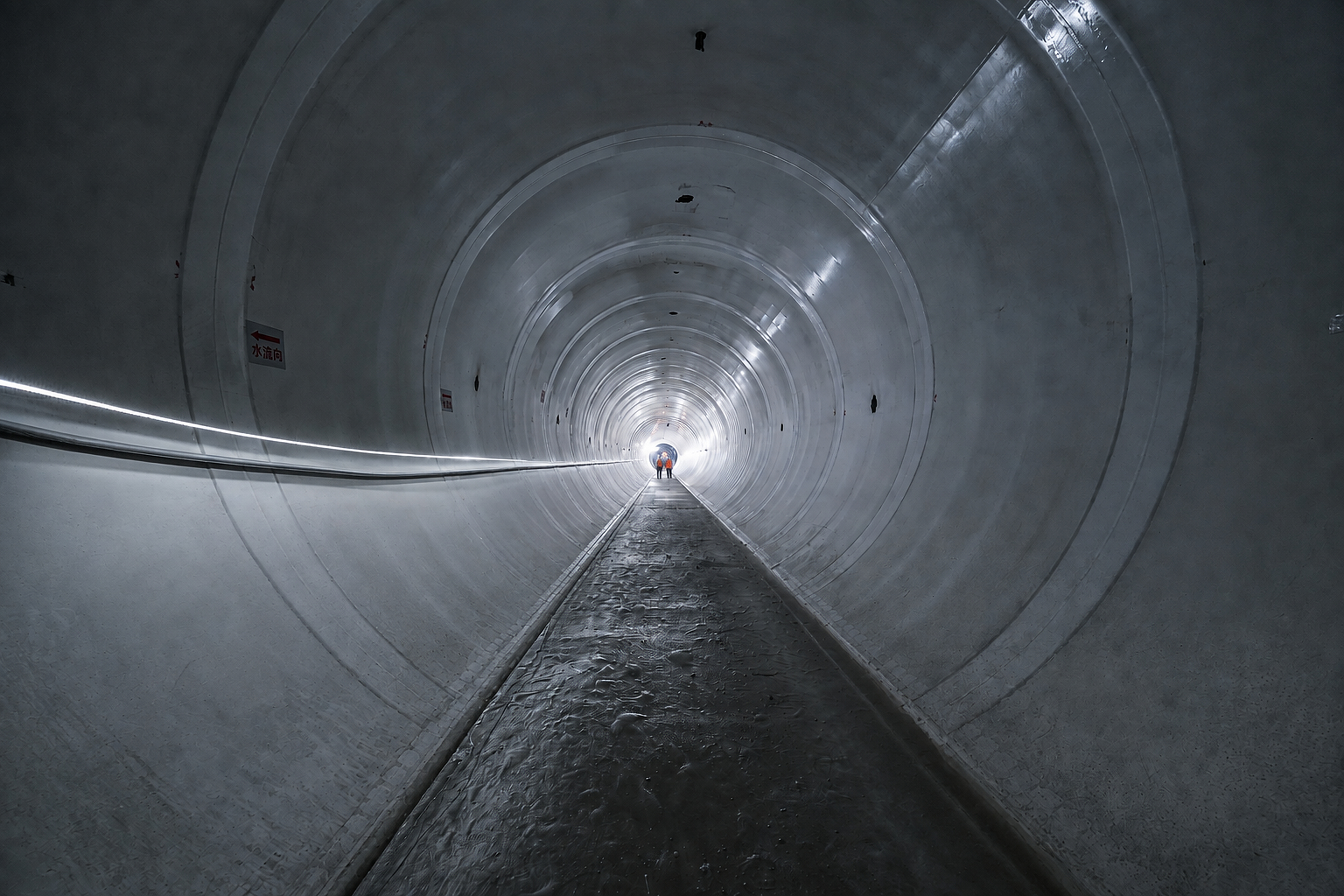

罗铁项目压力钢管安装工程自2026年4月1日正式开工,输水干线总长21675.49米,截至目前已累计完成安装7122米。自9月施工攻坚以来,项目建设进度持续提速、屡创佳绩。9月9日,项目7个工点日压力钢管安装量首次突破100米;9月19日,7个工作面日安装量攀升至120米,施工产能稳步提升;10月10日,压力钢管单日安装量首次突破150米。

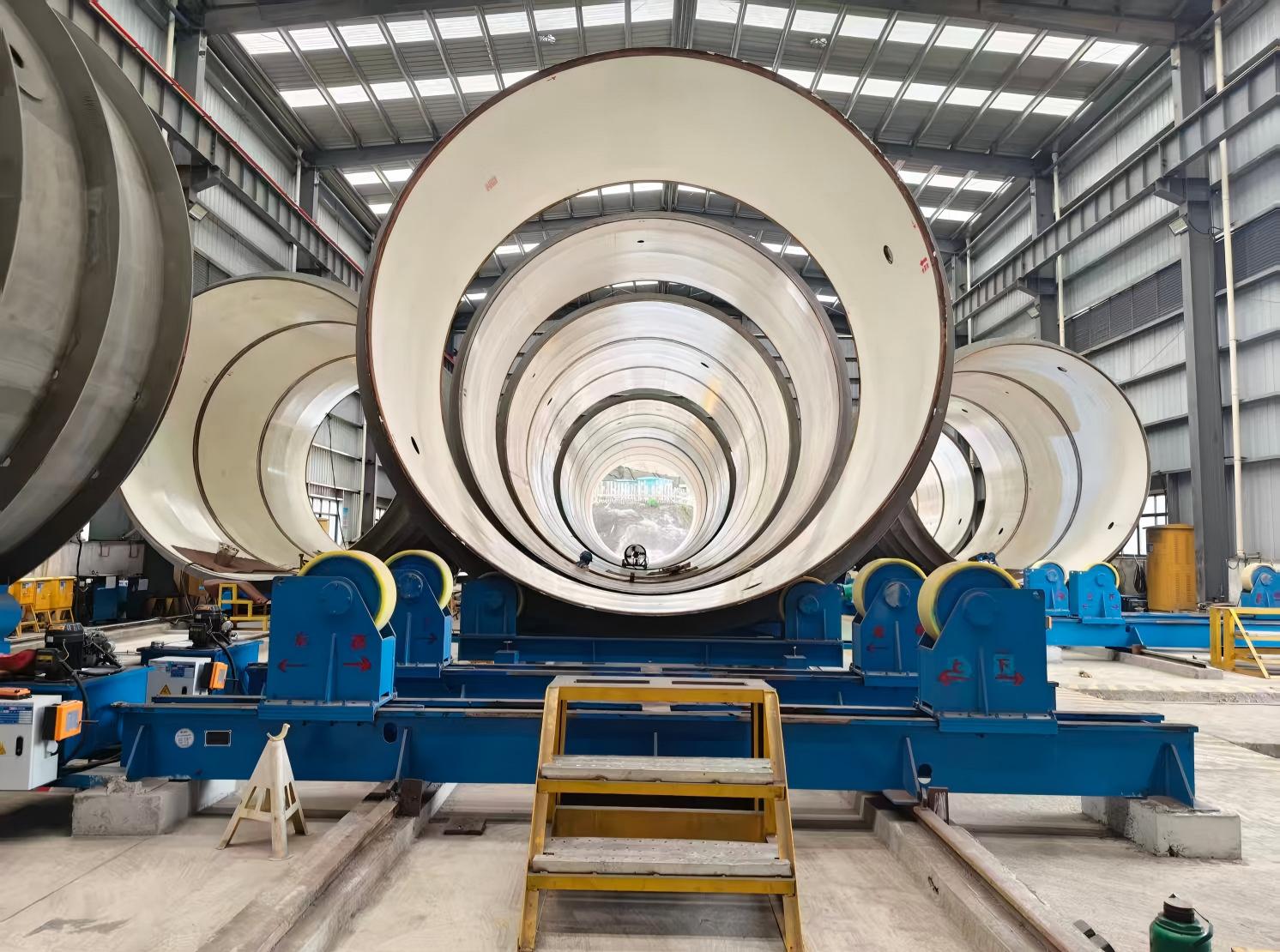

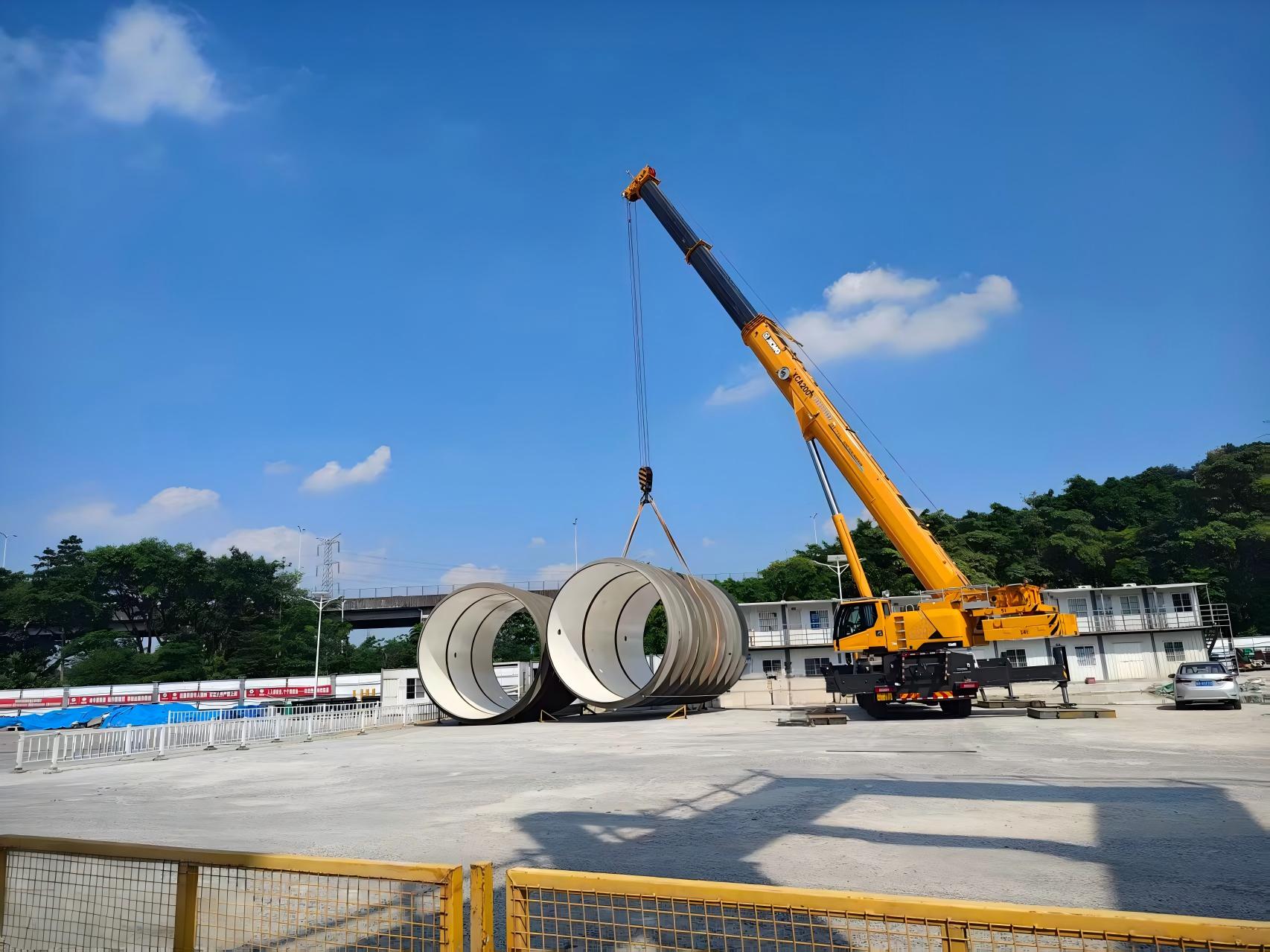

本次取得佳绩,是项目部迎难而上、科学施工的成果。面对高峰期施工任务繁重、现场存在通道狭窄、隧洞工况复杂、多专业交叉作业干扰大等难题,项目部克服频发恶劣天气、洞内高温高湿等考验,因地制宜精准施策,创新采用快速压缝综合平台工法,有效提升狭小空间钢管对接精度与施工效率,同时动态优化施工工序、提前模拟运输路径,强化洞内通风排水、设备用电防护等全过程管控,全方位筑牢安全质量防线,保障施工高效稳步推进。

下一步,罗铁项目将持续保持攻坚态势,不断优化施工方案、细化管控措施,全力聚焦年度任务奋力攻坚。
